渭北初秋,天高云淡。在渭河項目部#4機A修現場,呈現在眼前的卻是另一番熱火朝天的繁忙景象。

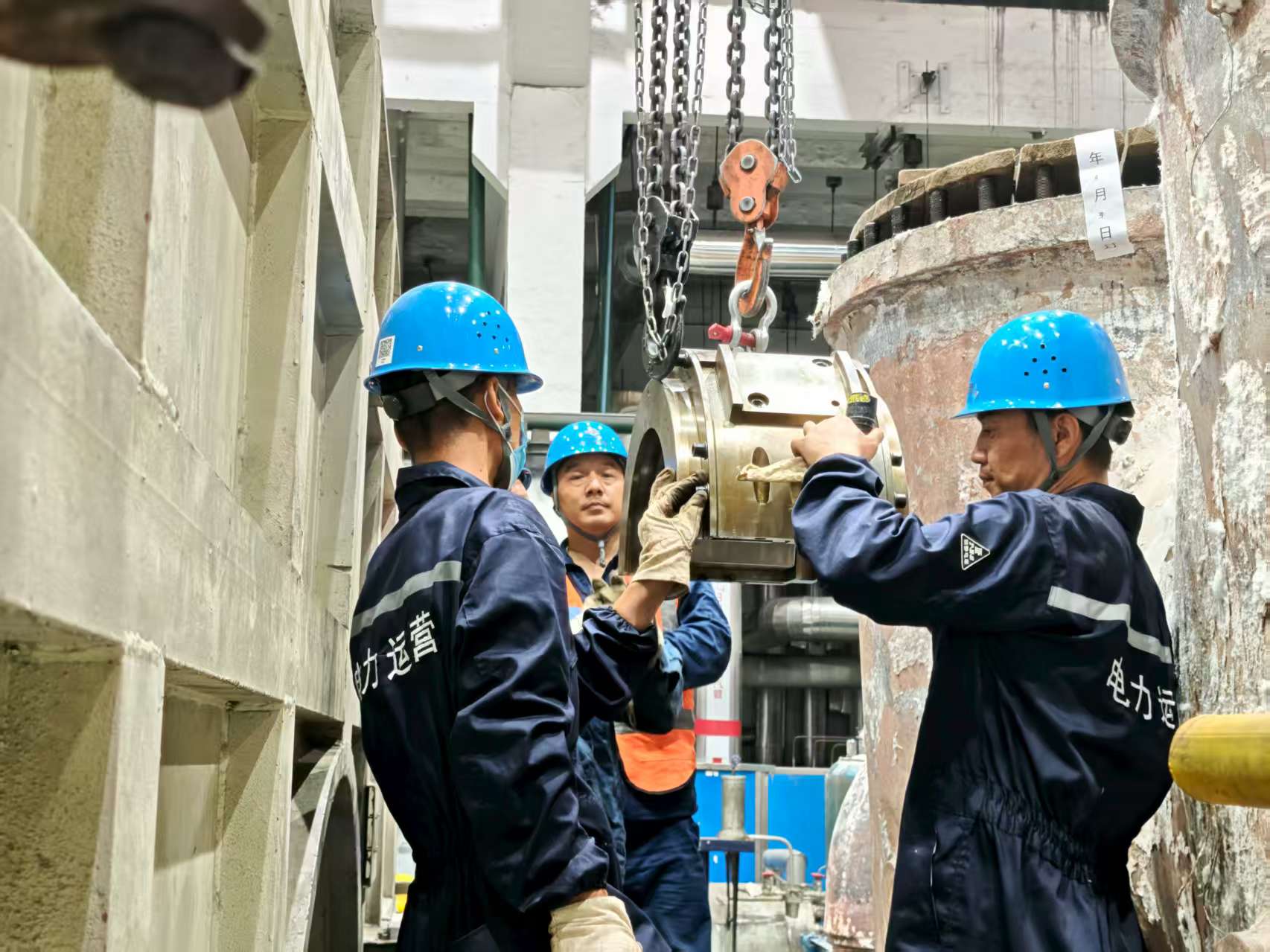

9月5日,#4機12.6米汽輪機本體大修現場,隨著起重指揮一聲清脆的哨響,行車緩緩運行,吊鉤精準移動至指定位置,碩大的外缸剛被平穩提起,5名嚴陣以待的作業人員立即上前,仔細檢查、精心測量,各項工作有條不紊展開……
汽輪機被稱作火電廠的“心臟”,汽機本體大修則猶如實施一場“精密手術”。“本次大修將對汽輪機進行全方位深度維修,通過調整軸系中心降低振動、優化隔板汽封間隙提升熱效率,并更換部分零部件,全面提高機組長期運行的穩定性。”主機班班長詹涇永介紹。
僅一墻之隔,鍋爐受熱面檢查同步推進,成為此次等級檢修的另一大挑戰。在空曠昏暗的爐膛內,檢修人員借著手電光,沿30多米高的腳手架攀行,在飛揚的煤粉中對水冷壁、過熱器、再熱器、省煤器等數以千計的管道逐一進行細致檢查。
“針對受熱面管道多、任務重的難題,開工前,鍋爐專業多次召開技術專題會,群策群力優化流程和方法;開工后,我們采用‘看、摸、測、檢、防’五步摸排法和觀顏色、測壁厚、探焊縫三步確定法,共發現隱患113處,重大缺陷6處。”現場參與檢查的鍋爐專工劉宏介紹,通過現場勘查、對比分析、梳理匯總,為后期的換管工作提供了扎實的資料。
為節約工期,鍋爐專業還專門組建受熱面檢查突擊隊,分設摸排、審核、復審三個小組。突擊隊隊長徐飛解釋道:“摸排組初步篩選疑似管道,審核組通過蠕脹測量縮小范圍,復審組最終借助超聲波確認缺陷。流程優化后,工作量大幅減少,工期也從原計劃的10天壓縮至6天。”
與此同時,脫硫系統的6kV段母線大修也在緊張進行。作為關鍵供電樞紐,其狀態直接影響整個脫硫系統乃至發電機組的安全運行。檢修人員對母線倉、接地刀閘等設備進行全面維護,細致檢修儲能器、開關等操作機構。“經過系統大修,設備性能顯著提升,多項潛在隱患被徹底消除,為后續安全穩定運行打下堅實基礎,”正在作業的王成成補充道。
此次#4機組A級檢修中,渭河項目部共承擔了標準項目、非標及技改、技術監督任務470項。截至當前,已開工208項,完成26項,其余項目也在按計劃緊鑼密鼓地籌備進行中。
